レストラン稲穂 (旧ドリームハウス)様 改装工事
・健康自然食に拘るオーナーズレストラン   【ランチ1日1組・要予約 059-333-5911】
■施工地: 四日市市 尾平町 3689
■建物: 店舗併用住宅
■建物規模: 申請延べ床面積 425.09u/128.59坪
■概要: ノースウエストホーム・輸入住宅(築13年)の改装工事
■工期: 平成23年9月9日〜10月17日完成
更新 2010.10.18

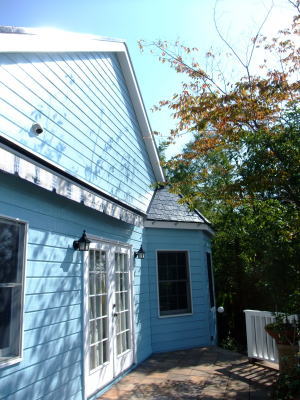

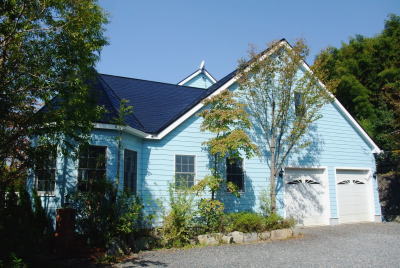

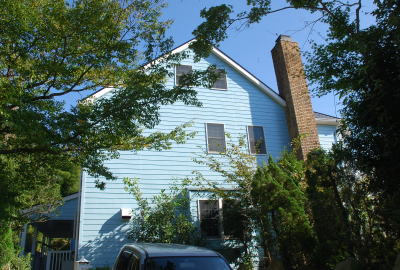

完成です。 初めてご覧になられる方は、新築と思われるかもしれません。 10/18
決められた伝統建築様式でデザインされた住いは、どんなに古くなっても例え100年後であっても、
塗装さえ施せば元の美しさに甦るのです。しかし、今の日本の一時期流行デザインでは、
十数年後どんなに手を加えても、昔デザインを隠し切れずに、古さだけが目立ってしまいます。・・・・・・

家はデザインで資産価値が保たれる・・・・海外での常識です。

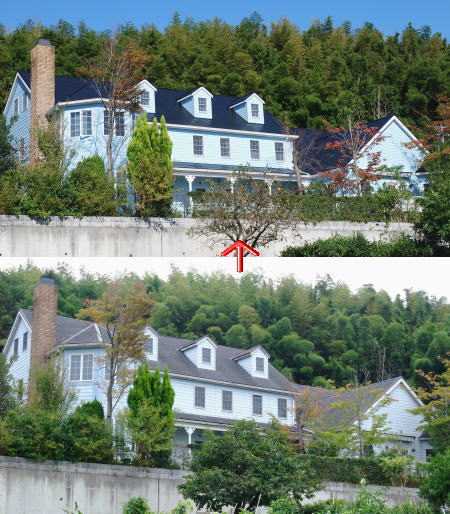

西面はプライベートアプローチ

店舗部分

東側に駐車場〜左側が店舗アプローチ

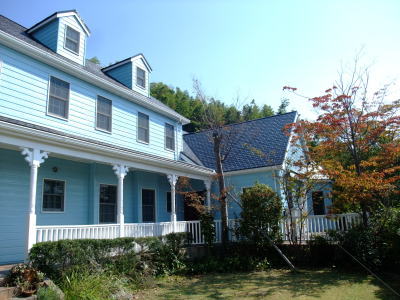

樋パーツの入荷待ち 10/8

軒樋取付けも終わり、屋根足場の解体中  10/7

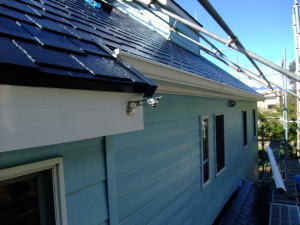

樋を取付けています。いつものパナソニックPC-77です。 10/6

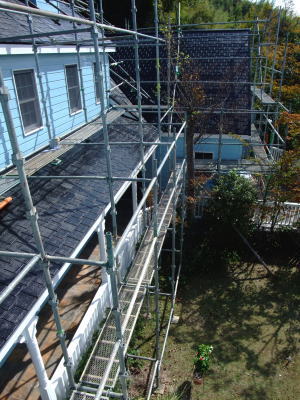

塗装工事終了 10/4

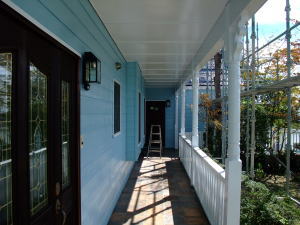

木製ドアなど細部塗装工事中 10/3
明日4日で全ての塗装工事が終わります。

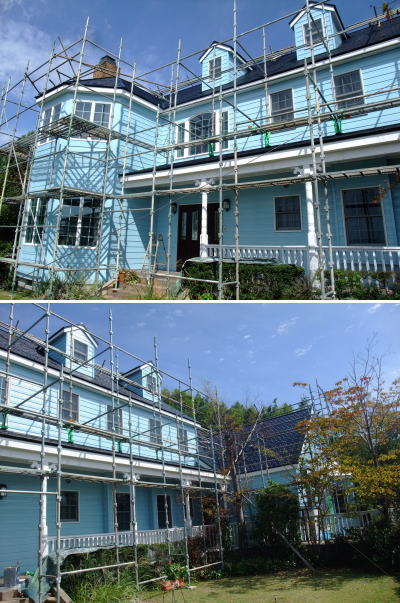

壁塗装を終え元の色に蘇った建物  10/1
来週は樋の取付け後、足場解体で終了です。

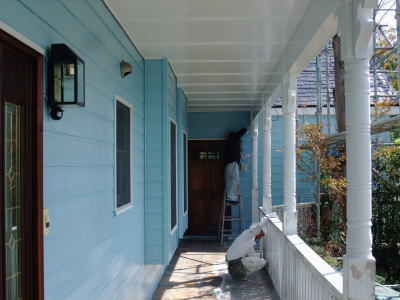

カバードポーチ手摺の塗装中 10/1

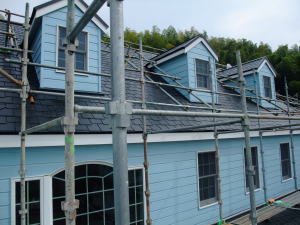

2階は仕上がりました。 9/30

2階から外壁の中塗りをしています。 9/29

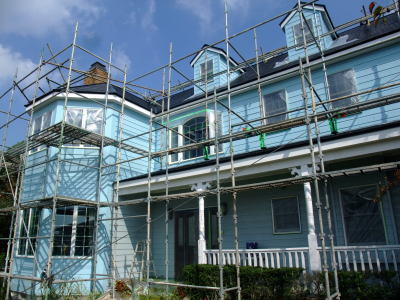

13年経過すると玄関廻りの色まで退色するんですね。

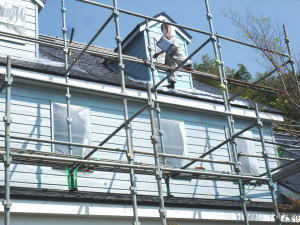

ドーマー壁から中塗りを始めました。 9/28

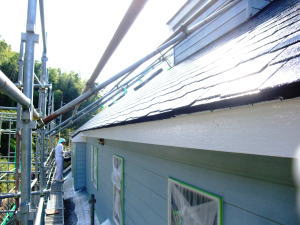

破風、軒天等を仕上げ、外壁塗装の準備中です。 9/27

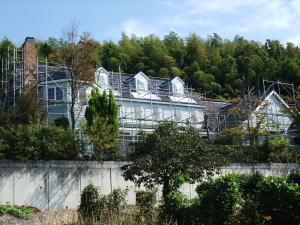

屋根塗装の途中風景 9/24

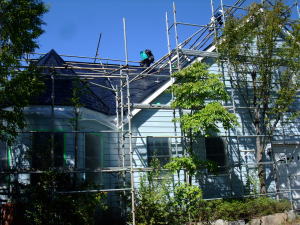

屋根を仕上げ中です。 9/23

2階屋根の東半分中塗り終了 9/19

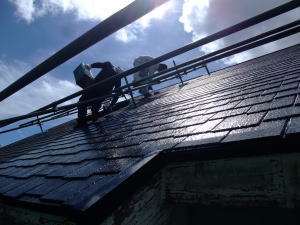

北側屋根を中塗り中  9/18

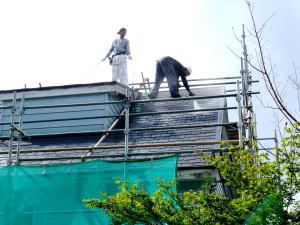

下塗り(ニ液性プライマー)を行なっています。 9/16
凹凸のアーバニーなので、ローラーでは無く吹付けにしました。

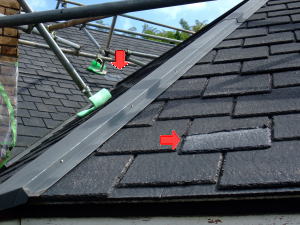

剥離、ヒビ割れなど約50箇所の補修を行なっています。 9/15
その後に塗装工事です。

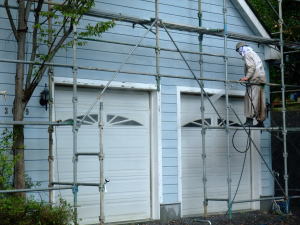

洗浄に2人で今日の午前中まで掛かりました。 9/14

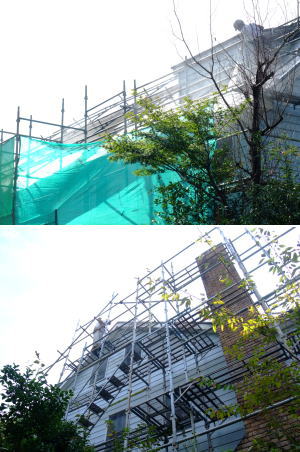

今日から外部を全て高圧洗浄しています。 9/13

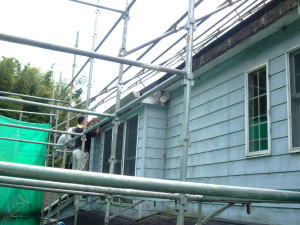

既設樋を取り外しています。 軒先は相当汚れていますね。 9/12
破風類は木製でしたが、樋は輸入品でオールアルミ製です。

左端の木製コラムは完全に腐食して宙吊り状態でした。 9/12
持ち出し桁なので、この位置なら切り落としで対処できます。
外部に木を使用する時は、定期メンテをお施主様に確実に説明しておくべきです。

8寸勾配の為に屋根足場を架けています。 9/10

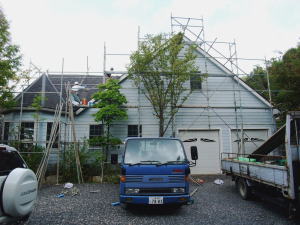

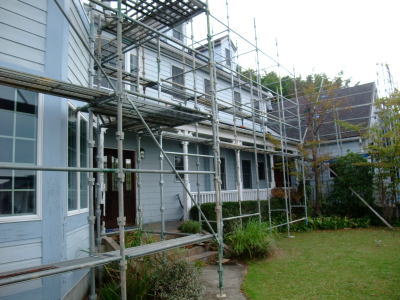

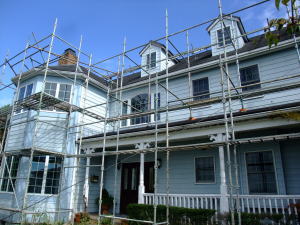

本日より仮設足場工事を始めました。 9/9
床面積130坪近くあると、足場も2日がかりです。
