構造躯体パネル加工・フレーミング: 名古屋木材株式会社
業者によっては、1階床根太2×6、屋根裏根太2×10を省いたり
本国の「フィートモジュール」では無い「国内尺寸」で、本来より柱を少なくした
簡素化構造もあるので注意が必要です。

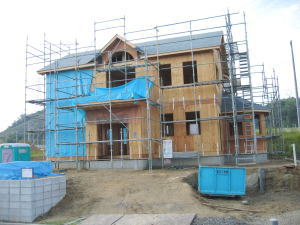

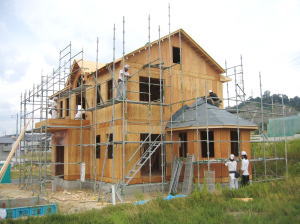

フレーミング終了 8.29

屋根合板〜ルーフィング  8.28

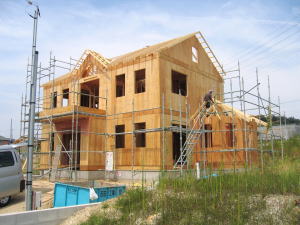

屋根垂木〜屋根合板  8.27

妻壁〜棟木〜屋根垂木2×6  8.25

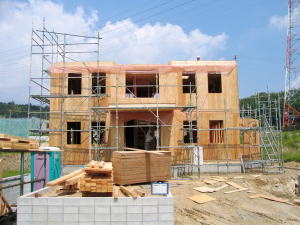

2階壁〜小屋裏根太2×10  8.24

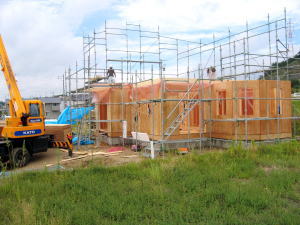

1階壁立上げ〜2階床2×10  8.23

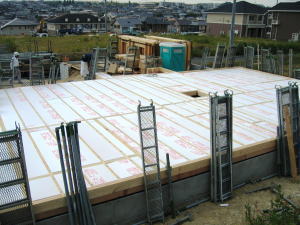

床断熱材の施工 足場組立  8.22
断熱材がグラスウール系だと雨天時問題である。

通気パッキン@20⇒土台4×4⇒根太2×6⇒防蟻工事

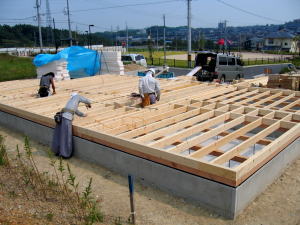

⇒床断熱(カネライトフォーム@60)⇒床合板@15  8.21

プラットホーム施工開始

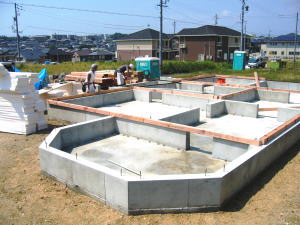

土台敷き中  8.20

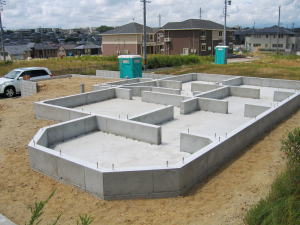

アンカー高、レベラー天端仕上がり確認  8.13

立ち上がりコンクリート打設   8.8

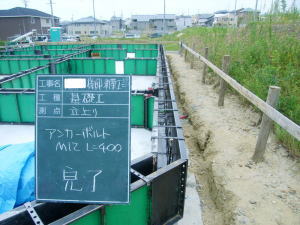

アンカーボルトセット 基礎巾150  8.6

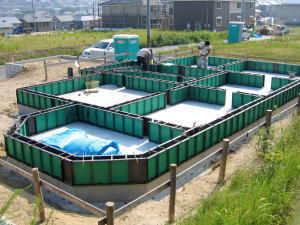

型枠組  8.6

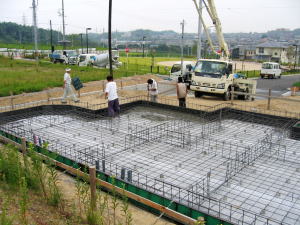

ベース打設  8.4

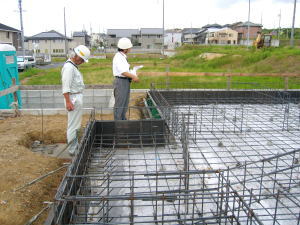

設計事務所の基礎配筋検査を受けました。
追加指示2点あり、施工確認後コンクリート打設します。  8.2

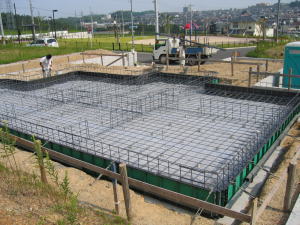

配筋工事終了、明日検査を受けます。 8.1

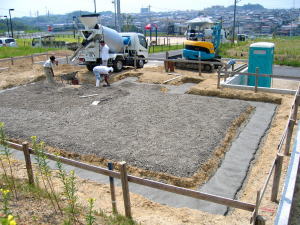

外周捨てコン  7.28

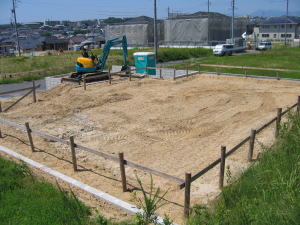

地盤調査済 水盛遣り方  7.27
